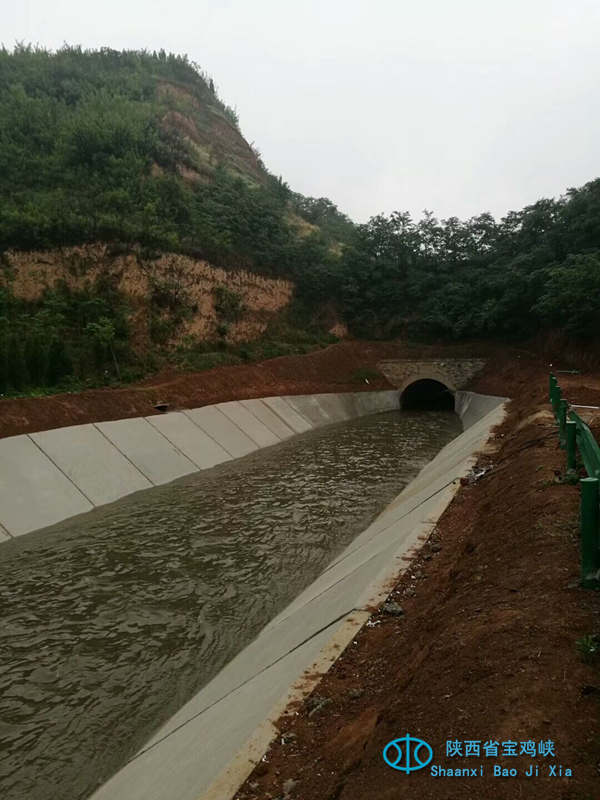

5月20日凌晨,塬上总干渠水流顺利到达魏家堡电站。魏家堡电站于20日8时准时开机发电。工程局塬上总干渠改造工程项目部不负使命,一个月时间内,顺利完成总干魏家堡电站上游段1km渠道衬砌艰巨任务,实现了管理局提出的“5.20”通水发电的刚性目标。
塬上总干魏家堡段干渠衬砌是今年春季管理局明确要求的重点项目,直接影响干渠按时通水发电。管理局、工程局对该项目高度重视,主要领导多次到现场督查,要求项目部全体参建人员,务必于5月20日前完成魏电上游1km衬砌施工任务,以确保行水、发电不受影响。工程局分管领导蹲守施工一线,督促项目质量、进度,确保任务早日完成。面对时间紧、任务重、天雨等困难,该项目部详细制定科学施工方案,并不断优化调整,倒排工期,多措并举、精心安排、加强监管、狠抓施工质量,迅速展开施工。
在施工中,该项目部一是在干渠停水前,明确施工队,并对施工队进行了前期安全和模具使用培训,项目部提前一个月展开前期工作,做好了外协和施工各项准备,同时与施工队仔细研究确定具体施工方案,倒排工期,优化施工工艺,确保了水停即动。二是在施工队熟悉模具操作技能后,将原有的6个工作面增加到10个工作面,全线上劳80余人,多个工作面同时作业,有效的提升了工程进度,确保了节点施工目标。三是为保证工程质量万无一失,该项目全线采用商品砼进行浇筑,砼的入仓、振捣严格按照规范操作,全部采用原浆收面。项目人员克服点多线长等困难,巡回监督指导。全体参建人员加班加点,五一等节假日坚守施工一线,有力的促进了项目进度。四是加强对工队的安全培训,所有参建人员,安全意识明显增强,项目一线配备专职安全员,就人员、混凝土运输、装卸,用电、各类施工机械均严格按照规范操作,无安全事故发生,确保了项目顺利开展。

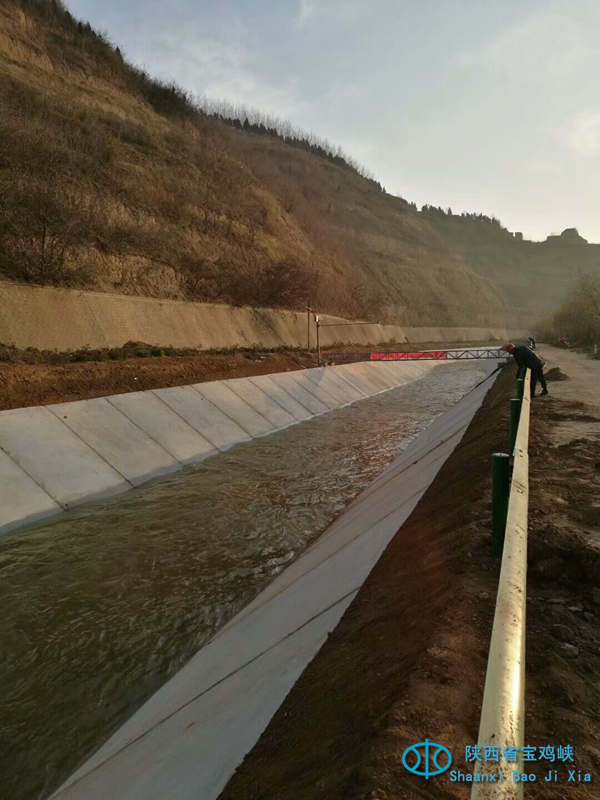

截至5月20日,该塬上总干渠改造项目魏家堡电站节制闸上游1km渠道顺利完工,渠道行水、金属结构及机电设备运行良好,满足设计要求,达到了预期目的,目前,魏家电站已满负荷发电运行。
上一篇:信邑管理站组织开展防汛业务培训
