杨凌水电站查患消缺 抢修机组保发电
时间:2017-07-27 来源: 编辑: 审核: 浏览:

       近期,杨凌水电站抢抓停机间隙,查患消缺,抢修2#机组上导漏油及制动器故障,为下一阶段安全高效发电扫清障碍,提供良好的设备保障和技术保障。

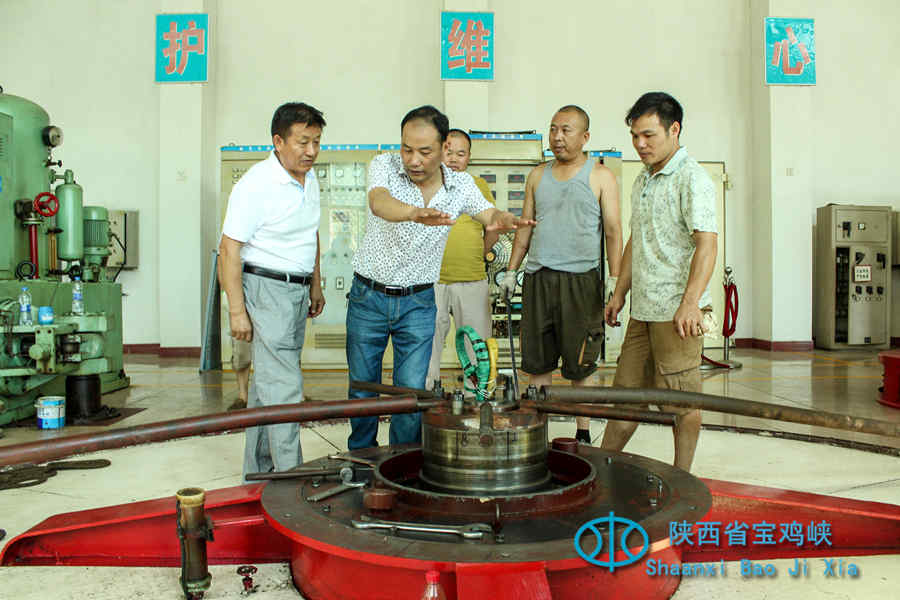

       近期连续高温,晒透的厂房如同蒸笼一般,滚滚热浪卷挟着阵阵油泥的味道。水电总站对杨电本次机组检修高度重视,多次现场技术指导并慰问一线职工,为电站机组检修工作加油鼓劲。电站职工酷暑面前不退缩,挑战高温,全员参与,为了赶时间、抢工期,他们几乎每晚加班加点,为了早一天发电,他们无怨无悔,苦但快乐着。副站长任少斌现场指挥,汗水湿透的衣裳显出云一样的白。检修现场见到副站长梁军有点意外,他近期正在参加职称继续教育,听说机组检修,专门请假赶回来,在他看来,实践就是最好的学习。

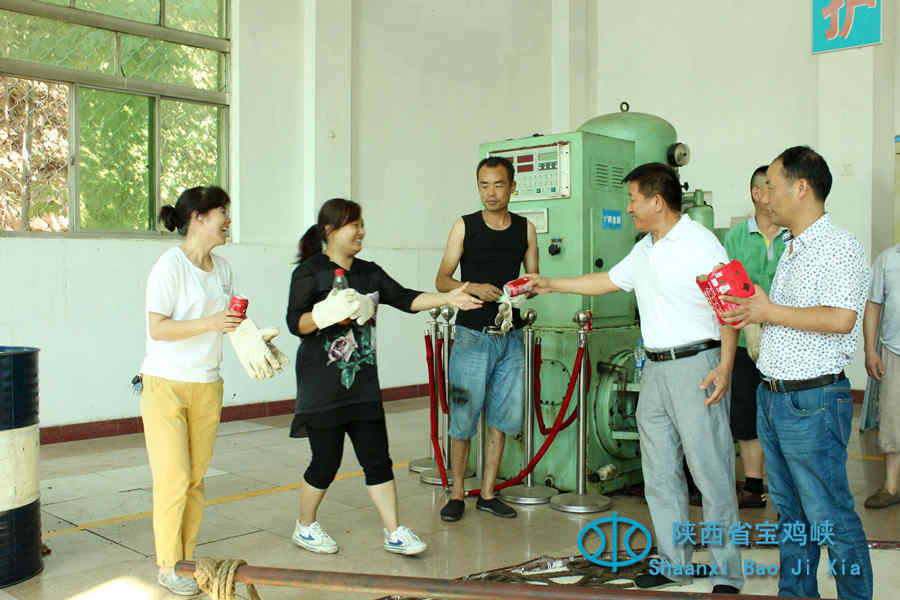

(水电总站对杨电高度重视,多次现场技术指导并慰问一线职工  )

       本次检修对进度影响最大的是制动器的加工周期,需要15天左右。按照正常的机组安装工序为先安装制动器,再进行发电机转子的吊装、盘车、回装等,在制动器没有安装以前,其他的工序都无法进行。水电总站会同站上经过研究讨论,决定将制动器油路钢管改为高压橡胶软管,这一小小的技改,不但为制动器的后期安装提供了方便,而且可以将制动器的安装调整到最后工序,整个检修工期提前约2周时间。

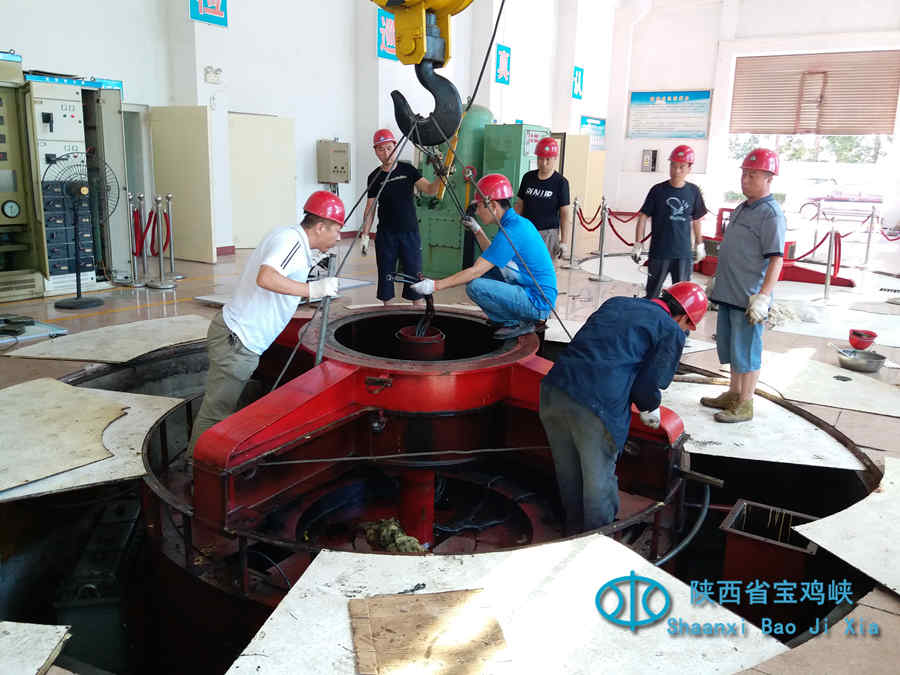

       目前,检修工作全面展开,有序推进,已经完成了2#水轮发电机组的解体、上导挡油桶的补焊、定子和转子的清洗喷绝缘漆、制动器高压油管的改造、转子的回装,同时,穿插完成了1#机组解体维护保养和盘车。
