近日,为“抓质量、保安全、促进度”,全面加强施工现场管理,切实抓好“双节”安全生产,有效防范遏制各类安全事故发生,扎实有序推进项目顺利实施,工程局对2020年度秋季所有在建项目进行了第一次综合性全面大检查。

检查组一行采取查资料、看现场的方式自西向东,对今秋承建的狼沟退水渠改造项目、东干渠改造项目Ⅷ标、塬上总干渠改造施工Ⅳ标、杨凌电站增容扩效、塬上总干常兴段Ⅱ标、V标项等7个项目进行拉网式检查,对发现的问题,现场下发了整改通知单,要求各项目限期落实整改。
检查组指出,一是各项目部均能按照工程局的统一部署和安排,结合项目特点、施工任务和节点要求,精心组织,科学实施,文明施工,狠抓施工质量、安全和进度。二是严格落实安全生产各项规定和要求,将安全生产标准化与项目建设同步进行,在一线积极展开“随手拍、齐参与、除隐患、保平安”的“安全隐患随手拍”活动,防患于未然。三是项目部严把质量关,严格落实“三检制”,对施工关键部位和关键工序实行“旁站制”,严格管控,打造精品工程,项目进展整体推进良好。四是检查评比结果将与项目部绩效挂钩,纳入年度考核管理,进一步促进项目规范管理。五是各项目部要利用当前晴好天气,抢抓黄金时段,上足机械、劳力,倒排工期,奋力拼抢,全面掀起施工大干的热潮,坚决打赢秋季项目建设攻坚战。

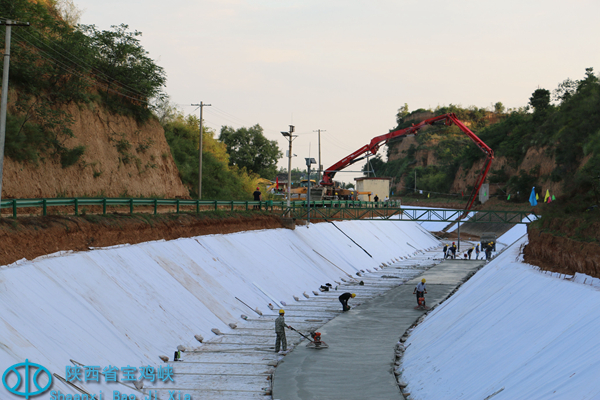

截至9月24日,总干三支渠等九条渠道改造狼沟退水渠项目攻难克坚,已完成渠道全断面土方回填1000m,渠道成形900m(土渠开槽),底板砼浇筑700m,有力确保了节点目标。塬上总干渠109+750-131+717段改造Ⅳ标项已完成全段土模修筑2700m,底板砼浇1500m,坡板砼浇筑200m,任务超前。塬上总干渠88+029-105+950段Ⅱ标和Ⅴ标项正加班加点,上足劳力,渠道清淤和砼板拆除工作已全部完成,砼施工预计本月底正式开盘。
