林家村水电站2号调速器更新改造完成 顺利并网发电
时间:2022-03-18 来源:杨洁 编辑:刘芳 审核:李选明 浏览:

       3月18,林家村水电站2号调速器更新改造工程顺利完成,2号发电机组正式投入运行并网发电。

       该电站经过十多年运行,2调速器老化,故障频发,电站于2020年购置一台调速器,受河源水量充沛不浪费水资源因素的影响一直未能更新改造。中心“三会”会议召开后,林家村水电站在中心领导关心和支持下,合理调度,统筹安排,在减少水资源浪费的情况下对2号调速器更新改造。为保证2号调速器更新改造按期完成,电站提前部署、精心组织,倒排工期制定了详细施工方案,并对参加改造工作人员进行专项安全技术教育,在保证安全和质量的前提下,有序开展改造工作。

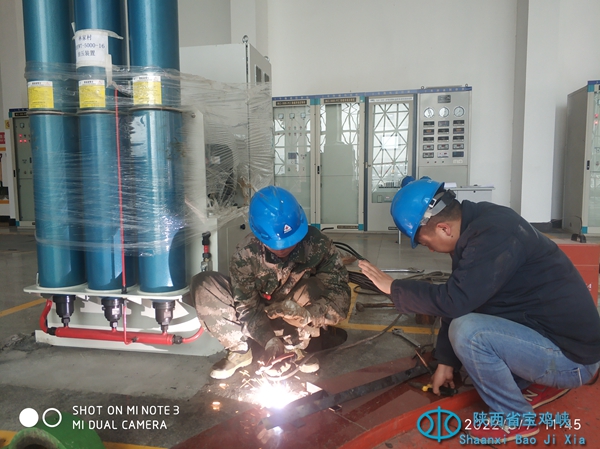

       此次改造,时间紧、任务重。施工中,作业人员科学统筹规划,严把质量关,连续奋战五昼夜保证了预埋件混凝土的浇筑,为按期开机奠定了基础。在后期安装调试关键时期,宝鸡市疫情形势严峻,防控不断升级,电站在部分职工被居家隔离、封控在家不能到站的情况下,及时调整工作思路确保发电生产及2号调速器更新改造。对站内现有职工实行封闭管理,调整运行班组,加强工作纪律。采买生活及防疫物资,保证工作秩序。留站职工恪尽职守,任劳任怨,做好长期封控准备,确保发电生产和检修工作顺利开展。

       本次调速器改造工程,从旧设备拆除到新设备安装调试,历时半个多月。更新改造后,调速器工作正常,机组运行平稳,工况良好,设备的安全运行水平得到提升,完全满足并网发电的要求,为机组今后安全运行奠定了坚实基础。
