近日,魏家堡水电站按照管理局统一安排部署,积极开展春季重点设备各项检修工作。

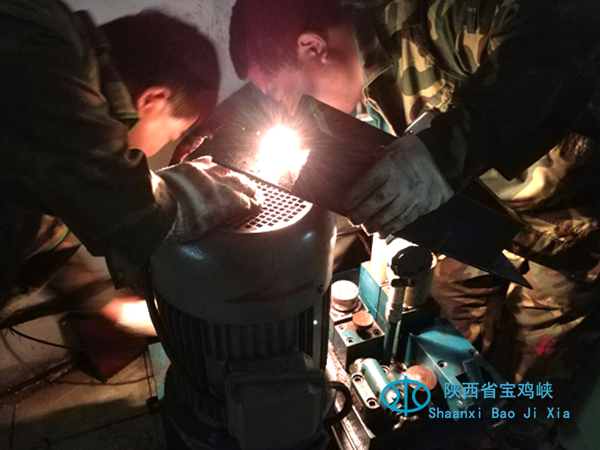

该站以管理局“两会”精神为动力,一是根据机组运行缺陷、检修标准,详细制定了需要维修的15个项目检修计划。实施过程中严格按照项目分工、检修标准文件包要求、安全规程规定,做到应修必修,修必修好,不留隐患。目前1#机组泄水锥加装、3台机组维护保养、技术供水系统更新、主变冷却系统更新、机组空冷器拆装等复杂检修项目正有条不紊的进行。二是西宝中线公路改造工程全面动工建设,为保证2019年魏家堡水电站增效扩容改造项目顺利实施以及2018年下半年安全发电,安排专人多次与眉县西宝中线改扩建工程项目办公室沟通协调,确定技术供水总管路提前预埋方案。现横穿西宝中线路φ600mm钢筑砼涵管施工完成。50米PEDN315技术供水管道施工在不影响我站检修进度的工期下正高标准有序开展。三是积极外协做好魏家堡35KV线路1#、6#、7#杆迁改工作,经过与眉县民政局次协调,现地埋电缆沟、铁塔基础施工已经完成。
时不我待,魏电全体将以饱满的工作热情,认真的工作态度积极践行管理局“五新发展思路”为2018年度春季重点设备维修及各项工作的开展助力,确保以高标准完成各项检修工作。
