工程局全力冲刺塬上总干渠改造项目“5.20”节点目标
时间:2018-05-09 来源:李虎川 编辑:刘芳 审核:李选明 浏览:

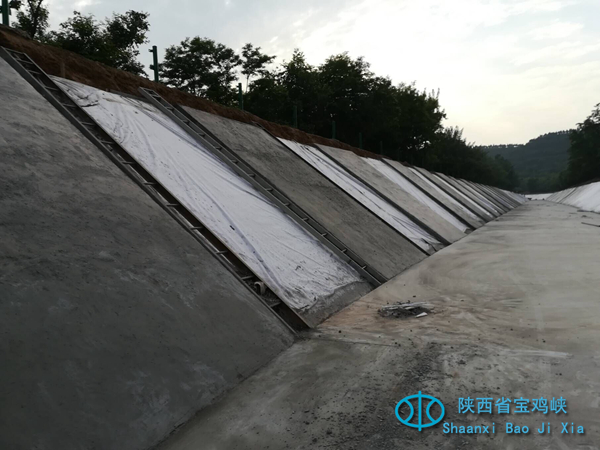

       连日来,工程局塬上总干渠改造项目部加班加点,全力以赴,冲刺520日干渠通水,确保发电灌溉节点目标。截至日前,清淤工作已全部完成,魏家堡电站上游0.96km砼底板浇筑已全部完成

     塬上总干渠83+40087+831段改造工程是宝鸡峡灌区2017续建配套节水改造项目施工I标项,由宝鸡峡工程局承建。2018年春季施工任务,完成总干渠渠道衬砌2.26km、砼浇筑5800m3、桥梁改造5座、更换3台闸门启闭设备及加固3座闸房等。该项目工期关系到魏家堡电站能否正常发电以及下游麦黄水能否正常灌溉,管理局领导多次现场检查项目进展、质量,并对工期提出 “5.20”完工的明确要求。工程局高度重视,主要领导现场督查,指派主管副局长、总工蹲守工地督导,紧紧围绕管理局节点目标对施工安全、质量、进度做了详尽的部署安排。他们一是充分准备,4月初干渠停水前,项目部全体人员提前进驻工地,架设施工用电、修筑便道,备足劳力、机械、原材料等。并及时做好安全培训和技术交底,制定详细的施工进度计划,确定操作可行的施工方案,倒排工期。二是扎实推进,抢抓4月中旬总干停水时期,项目部立即安排作业队进行排水清淤、填筑围堰,项目部人员每人分段,责任到人,逐段监管。遇到困难,项目部统一协调、及时沟通,各项工序扎实有效推进。三是格要求,在施工过程中,项目部严格执行“三检制”。清淤要彻底,做到板面沉渣及杂物彻底清理干净;土工膜铺设必须经现场监理工程师及项目部质检员检查合格后实施,做到铺设平整、粘接牢固、模板支立牢靠、线条顺直、板面缝隙严密。四是确保质量,项目部狠抓砼板衬砌重要环节,全部采用商砼浇筑,砼泵车直接入仓,均匀铺设,专人振捣,砼作业时每个作业面项目部设专人监管,规范操作,确保振捣均匀、密实,确保质量。五是狠抓工期,项目部采用多开工作面、昼夜施工、倒排工地等措施,加班加点,赶超工期,项目负责人每天检查进度情况,若遇问题,立即纠正,确保日进度。

目前渠道内砼板衬砌在已开设6个工作面的基础上,计划再增加3个工作面, 力争518日前完成渠道内砼板衬砌,519日伸缩缝填充全部完成,魏家堡下游已完成底板衬砌1.1km57日底板浇筑全部完成;节制闸、退水闸闸门启闭机已全部订购完成,计划510日进场,518日前完成所有启闭机更换调试及闸门安;农桥改造工程已完成农桥拆除3座,梁板预制已全部完成,农桥桩基正在造孔中,计划65日前完成所有桥梁工程。

       工程局塬上总干项目部上下一心,决心在管理局、工程局的坚强领导和有力支持下,发扬攻坚克难、善打硬仗优良传统,坚决按期完成项目施工任务,为实现“5.20”发电目标全力冲刺、不懈努力。

附件:

上一篇:扶风总站召开会议扎实安排推进当前重点工作

下一篇:管理局精准扶贫结对干部签订帮扶责任状

关闭
